太倉正和興港812號岸橋 輪邊制動器升級改造紀實
發布時間:
2025-08-26 14:01
來源:
8月,驕陽似火,港口地表溫度直逼40℃。在如此極端的高溫環境下,公司售后服務團隊肩負起太倉正和興港812號岸橋大車輪邊制動器升級改造的重要任務——將老舊液壓輪邊制動器更換為新型電動輪邊制動器(DLZ100-200)。這項改造工程需在生產間隙的三天內完成,同時要確保設備后續正常運行,對團隊的技術水平、耐力與協作能力都提出了嚴峻考驗。

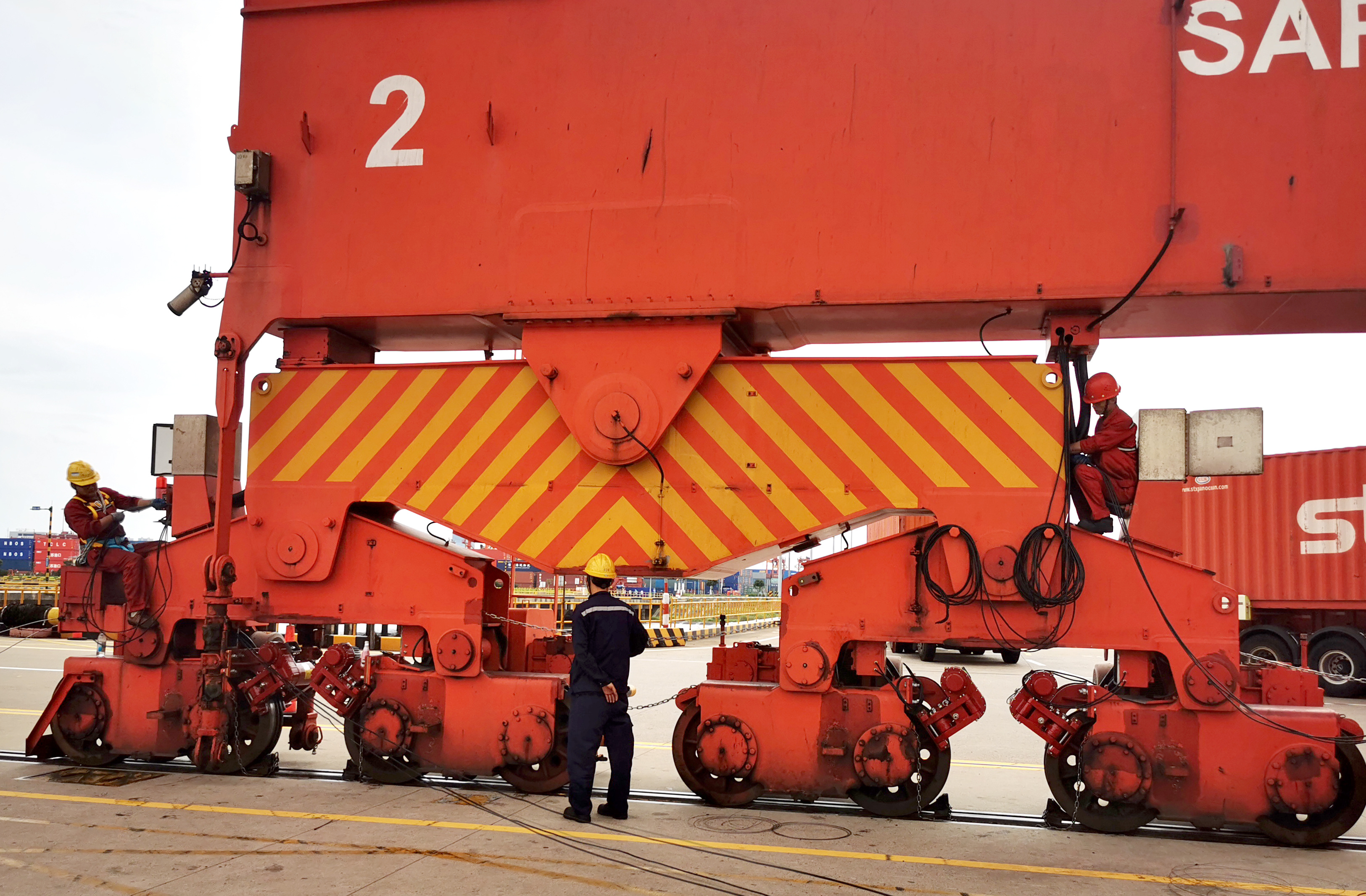

8月8日清晨7點,作業區已按要求拉起安全警示帶。團隊成員提前半小時到崗,細致檢查工器具、調試切割設備,安全員則逐一核查作業許可,為施工安全筑牢防線。隨著大車與岸橋平穩停至指定區域,拆裝工作立即展開。扳手與螺栓碰撞的清脆聲響在高溫環境中回蕩,汗水不斷從安全帽沿滴落,在地面暈開點點濕痕。直至深夜,拆裝工作順利完成,團隊成員未敢松懈,立即為次日的打孔穿線工作做好準備。
8月9日的改造現場,焊工手持焊槍精準作業,藍色電弧光在高溫中閃爍,“滋滋”聲中金屬部件逐漸融合。接線人員緊隨其后,專注地將電線接入控制柜,仔細核對每一個接口。在穿主梁線時,工友們兩兩配合,一端牽引、一端推送,使粗重線纜在狹窄空間內順利穿行。電動輪邊制動器穿線和接線更是精細活兒,大家屏氣凝神,將纖細電線準確穿過小孔,再用螺絲刀仔細擰緊每一個固定螺絲。焊接線管和安裝支架時,盡管汗水模糊視線,焊工仍精準控制焊槍角度確保焊接質量,安裝人員快速測量定位并牢固固定支架。在團隊的默契配合下,各項任務有條不紊地完成,工程向前推進了堅實的一步。
8月10日,改造進入最關鍵階段。團隊成員頭頂烈日,有序開展穿橫梁支架線路、接線設備調試等工作,在相互協助下順利完成設備調試。隨后完成下料金屬軟管穿線對接控制柜及接線通電測試,仔細為制動器安裝螺絲螺母并精準打力矩,用纏繞管妥善包裹電機線。隨著最后一項通電調試順利完成,組長一聲“啟動”指令落下,812號岸橋成功運轉,儀表盤顯示各項參數均達到最優值。傍晚時分,團隊成員們黝黑的臉上綻放出欣慰的笑容,滿是汗水的手掌緊緊相握。
此次升級改造任務圓滿完成,成功將老舊液壓輪邊制動器更換為性能更優越的電動輪邊制動器,使設備運行更加穩定可靠,為今后的工作提供了更安全可靠的保障。在高溫酷暑的極端環境下,團隊成員們展現了高度的敬業精神和專業素養。他們不畏艱難堅守崗位,即使汗水浸透工裝仍然全身心投入工作;面對技術難題,團隊運用專業知識和技能有效解決;在作業過程中,成員之間相互支持、默契配合,共同攻克了一個又一個難關。特別值得一提的是,改造完成后團隊成員們婉拒了慶祝聚餐,堅持要等設備平穩運行滿一個月后再作打算,夜幕降臨時仍堅守崗位進行檢修,充分體現了強烈的責任擔當。
此次812岸橋改造工作的順利完成,不僅顯著提升了設備性能和作業效率,更充分展現了團隊敬業奉獻、專業嚴謹、團結協作、責任擔當?shù)墓ぷ骶?。展望未來,團隊將繼續發揚這些優良作風,不斷優化工作流程、提升專業技能,以更高標準完成各項任務,為企業的持續發展貢獻更大力量。
